Монтаж отопления в частном доме: этапы, приёмка и что проверить до отделки

Монтаж отопления под ключ — это семь последовательных этапов: проект и схема разводки, закупка материалов, монтаж труб, установка котла с обвязкой, монтаж радиаторов и тёплого пола, опрессовка системы и пробный пуск. У каждого этапа свой понятный результат: после проекта у вас есть схема с диаметрами и точками подключения, после монтажа труб — проложенные и закреплённые трассы, после обвязки котла — собранная котельная, после установки приборов — радиаторы и контуры тёплого пола, после опрессовки — акт проверки под давлением, после пробного пуска — протокол настроек. Пропустить или переставить их местами нельзя: каждый этап создаёт условия для следующего. Средняя длительность полного монтажа в доме площадью 150 м² — 7–14 рабочих дней.

Главная ловушка в том, что многие договоры покрывают только середину этого списка — трубы и котёл. В смете могут быть аккуратно расписаны метры труб и количество радиаторов, но опрессовка и пусконаладка в ней отсутствуют. Читатель подписывает договор, монтажники уходят, а система не проверена под давлением и не сбалансирована. Проблемы выявляются в первый отопительный сезон — когда стены уже зашиты.

Начнём с того, какая схема разводки подойдёт вашему дому и как не переплатить за лишние узлы.

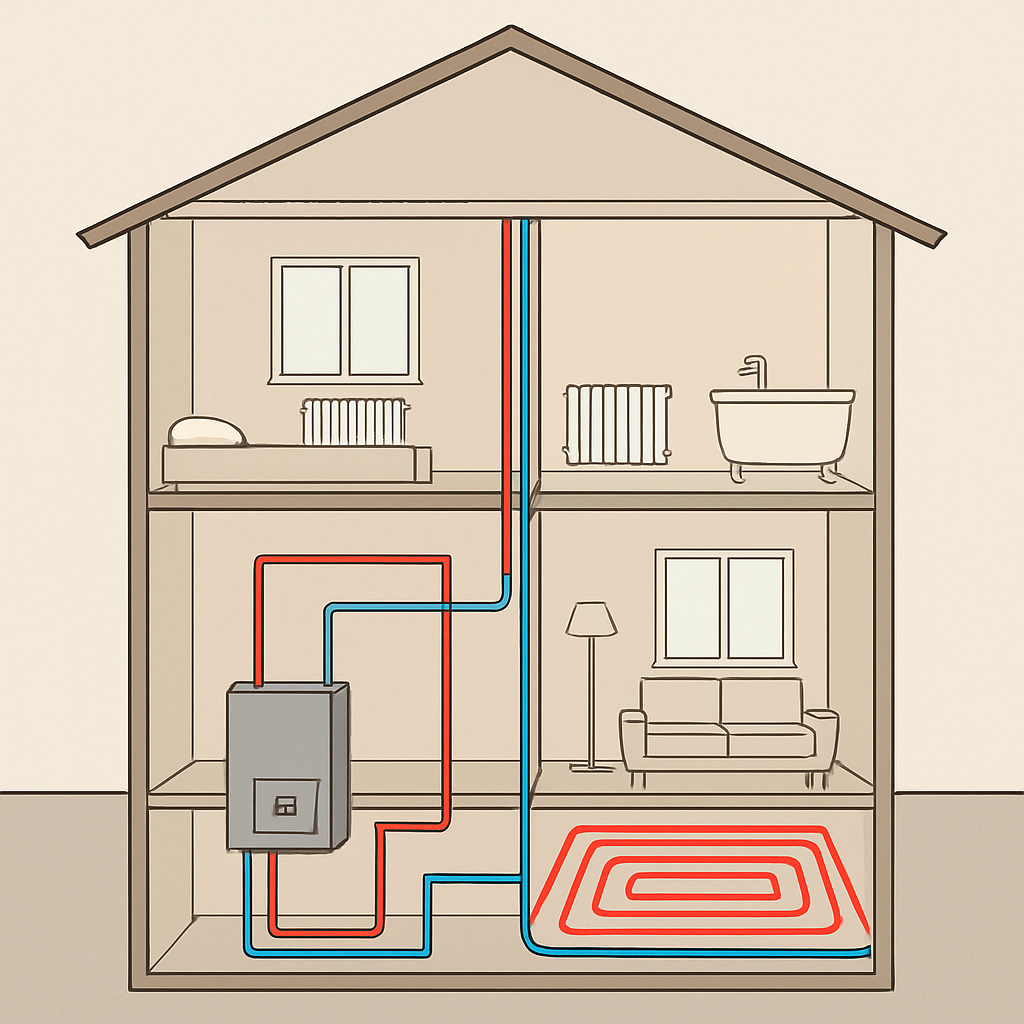

Система отопления дома как единое целое
Система отопления дома как единое целое


Какая схема отопления подходит для вашего дома

На практике ошибка чаще всего начинается ещё на бумаге: подрядчик предлагает ту схему, к которой привык, а не ту, что действительно подходит дому. Прежде чем считать смету, нужно выбрать схему разводки — от этого зависит и объём работ, и итоговая стоимость. Двухтрубная схема проще в монтаже и дешевле: трубы подачи и обратки идут параллельно к каждому радиатору, система хорошо работает в одноэтажных домах до 120 м². Коллекторная схема сложнее: от коллектора к каждому прибору идёт отдельная петля, что позволяет точно балансировать систему и регулировать температуру в каждой комнате независимо. Она оправдана при двух этажах, большой площади или когда в проекте есть тёплый пол. Если тёплый пол сочетается с радиаторами, добавляется смесительный узел — он снижает температуру теплоносителя до 35–45 °C, необходимых для пола, не трогая радиаторный контур.

Вот где обычно возникает недопонимание: подрядчик предлагает коллекторную схему для дома 90 м² на одном этаже, а это избыточно и дороже без реальной пользы. Или наоборот — ставит двухтрубку в двухэтажном доме с тёплым полом, где балансировка потом становится головной болью. Выбор схемы должен следовать из параметров дома, а не из привычек бригады.

СхемаДля каких домовПлюсыМинусыОриентир по стоимости монтажа
ДвухтрубнаяОдноэтажные, до 120 м²Проще в монтаже, дешевле, меньше узловСложнее балансировать при большой длине контураНиже среднего
КоллекторнаяДвухэтажные, от 120 м², с тёплым поломТочная балансировка, независимая регулировка по комнатамДороже в монтаже, нужен шкаф под коллекторВыше среднего
КомбинированнаяДома с радиаторами и тёплым полом одновременноОптимальная температура для каждого контураТребует смесительного узла, сложнее настройкаСамая высокая

Что должно быть в договоре и смете: чеклист

Договор на монтаж отопления «под ключ» часто выглядит солидно только на первой странице. Внутри могут быть перечислены трубы, радиаторы и котёл, но опрессовка, промывка перед заполнением теплоносителем и пусконаладка вынесены в отдельный прайс или вовсе не упомянуты. Между тем именно эти три позиции определяют, запустится ли система без аварий и будет ли подрядчик нести ответственность за скрытые дефекты. Промывка системы перед первым запуском особенно часто выпадает из сметы — её не видно глазом, а последствия в виде засоров и коррозии проявляются спустя сезон-другой.

До подписания договора сверьте его с этим списком. Если хотя бы одной позиции нет — уточните до подписания, входит ли она в стоимость или это отдельная строка:

  • Проект или принципиальная схема разводки с указанием диаметров труб и мест установки приборов
  • Поставка материалов с перечнем марок и количества (или чёткое разграничение, что закупает заказчик)
  • Монтаж трубопроводов с указанием типа труб и способа прокладки
  • Установка котла и полная обвязка котельной: группа безопасности, расширительный бак, насос, запорная арматура
  • Монтаж радиаторов и (если предусмотрено) тёплого пола с коллектором и смесительным узлом
  • Опрессовка системы с оформлением акта
  • Промывка системы перед заполнением теплоносителем
  • Пусконаладка: настройка термостатов, балансировочных клапанов, группы безопасности — с протоколом

Монтаж труб и обвязка котла: что принять до отделки

Трубы в стенах и стяжке — скрытые работы. После того как их заделают, проверить что-либо без вскрытия невозможно. Именно поэтому осмотр нужно делать в два захода: когда трубы проложены и закреплены, но ещё не закрыты — и когда котёл обвязан.

На что смотреть при осмотре труб: крепления к стенам должны стоять с шагом не более 1,5–2 м для металлопластика — иначе труба провисает и со временем деформируется. Для самотечных систем важен уклон: минимум 2–3 мм на каждый метр длины, иначе воздух не выходит самостоятельно. В принудительных системах с насосом горизонтальная прокладка допустима, но воздухоотводчики в верхних точках обязательны.

При осмотре котельной обратите внимание на три узла: группа безопасности (манометр, предохранительный клапан, воздухоотводчик) должна стоять на подаче до первого запорного крана; расширительный бак — на обратке, с правильно рассчитанным объёмом под конкретную систему; краны на подаче и обратке котла — обязательно, они нужны для обслуживания без слива всей системы. Вот где обычно вылезает косяк: расширительный бак ставят «на глаз» без расчёта, и в первый мороз клапан группы безопасности начинает сбрасывать давление.

Грамотная обвязка котла в котельной
Грамотная обвязка котла в котельной


Опрессовка и пробный пуск: два этапа, без которых нельзя начинать отделку

Опрессовку лучше воспринимать не как формальность, а как момент, когда вся система впервые показывает себя под нагрузкой. На объекте это выглядит просто: манометр подняли до 3–4 бар, перекрыли краны и ждут не менее 30 минут. За это время обычно и вылезают слабые места — мокнет резьба, «потеет» соединение, где-то давление медленно уходит. Если давление на манометре не падает в течение 30 минут, система герметична. По итогам составляется акт опрессовки: без него подрядчик юридически не несёт ответственности за течи в скрытых участках.

Пробный пуск решает другую задачу — выявляет воздушные пробки и разбалансировку, которые давлением не обнаружить. При запуске это видно сразу: один радиатор быстро становится горячим, а соседний остаётся едва тёплым, или дальняя ветка набирает температуру заметно медленнее остальных. При правильно сбалансированной системе все радиаторы прогреваются равномерно за 20–30 минут после запуска котла. Разница температур между подающим и обратным трубопроводом в норме составляет 10–20 °C — это косвенно говорит о том, что теплоноситель отдаёт тепло штатно. Если дальние радиаторы остаются холодными или один из них не греется совсем — система не сбалансирована и требует настройки балансировочных клапанов.

Оба этапа должны быть проведены до начала укладки финишного покрытия и штукатурки стен. Кажется очевидным, но на практике именно здесь подрядчики торопятся: «давайте зальём стяжку, потом проверим» — это неприемлемо.

Проверка прогрева радиатора при приёмке
Проверка прогрева радиатора при приёмке


Типичные ошибки монтажа и как их поймать до отделки

Большинство ошибок монтажа не проявляются сразу — система работает, но через 2–6 месяцев начинаются шумы, холодные комнаты или сброс давления. К тому моменту стены зашиты, а претензии подрядчику предъявить сложно. Ниже — пять ситуаций, которые повторяются регулярно, и конкретное действие, которое позволяет поймать каждую до закрытия конструкций.

  • Нет воздухоотводчиков в верхних точках системы — на объекте это обычно слышно первым делом: в трубах появляется шипение, а радиаторы на дальнем участке то прогреваются, то остывают. До заделки труб проверьте схему всех верхних точек; в каждой из них должен быть воздухоотводчик.
  • Расширительный бак подобран без расчёта объёма — в мороз давление растёт, клапан группы безопасности начинает сбрасывать теплоноситель. Потребовать от подрядчика расчёт объёма бака под конкретную систему до установки.
  • Балансировочные клапаны не настроены — ближние к котлу комнаты перегреты, дальние остаются холодными. Запросить протокол балансировки при пусконаладке; без него работа не считается завершённой.
  • Крепления труб установлены с большим шагом — трубы провисают, в местах провисания скапливается воздух и образуются пробки. Осмотр до закрытия стен: шаг крепления для металлопластика — не более 1,5–2 м.
  • Нет акта опрессовки — при первой же течи в скрытом участке подрядчик скажет, что система была исправна при сдаче. Не принимать скрытые работы и не разрешать заделку без подписанного акта.

Какие документы получить до начала отделки

Без исполнительной схемы, акта опрессовки и протокола пусконаладки вы не сможете точно понять, что именно спрятано в стенах, где система уже проверена, а где ещё нет, и на каких настройках её передали в работу. Исполнительная схема (или проект с отметками фактической прокладки) фиксирует, где именно проходят трубы в стенах и полу. Без неё при любом ремонте или аварии придётся вскрывать конструкции наугад. Акт опрессовки подтверждает, что система проверена под давлением и герметична — это ключевой документ для разграничения ответственности за скрытые течи. Протокол пусконаладки фиксирует финальные настройки: температурный режим котла, положение балансировочных клапанов, параметры группы безопасности. Если через сезон что-то разрегулируется, протокол даёт точку отсчёта.

Все три документа должны быть оформлены до того, как вы подписываете финальный акт выполненных работ. Передача денег без документов — это передача денег без гарантий.

  • Можно ли начинать отделку без опрессовки? Нет. Опрессовка — обязательное условие до любого закрытия трубопроводов: стяжки, штукатурки, гипсокартона. После заделки проверить герметичность соединений без вскрытия невозможно.
  • Что делать, если подрядчик отказывается оформлять акт опрессовки? Это повод не принимать скрытые работы и не подписывать промежуточный акт. Отсутствие акта снимает с подрядчика ответственность за течи — и перекладывает её на вас.
  • Сколько времени занимает монтаж в домах разной площади? Ориентир: дом 100 м² — 5–8 рабочих дней, 150 м² — 7–14 дней, 200 м² и более — от 14 дней. Сроки зависят от сложности системы, количества контуров и числа монтажников в бригаде.
  • Обязательно ли присутствовать при опрессовке? Желательно. Присутствие позволяет видеть показания манометра в начале и в конце выдержки, задать вопросы на месте и подписать акт сразу. Если приехать не получается — попросите видеофиксацию процесса с показаниями манометра.
