Пол и двери: как попасть в уровень пола под двери с первого раза

Самая частая ошибка при установке дверей — короб выставляют по черновому полу, который есть сейчас, а не по финишному, который будет через месяц. После укладки плитки или ламината полотно начинает цеплять покрытие или, наоборот, зазор снизу становится таким, что из-под двери тянет и слышно всё, что происходит в соседней комнате.

Казалось бы — подрезать полотно, и всё. Но подрезка создаёт реальный риск расслоения торца, особенно у МДФ-полотен с ламинацией. Если же короб уже стоит, а в проёме уложена плитка, его демонтаж означает переклейку части кафеля — это дополнительные деньги и почти наверняка видимые следы на полу.

Чтобы дверь открывалась без заеданий и зазор выглядел аккуратно, установщику нужна финишная отметка пола в каждом помещении. Например, под ламинат это стяжка + наливной пол + подложка + само покрытие — и именно на эту высоту выставляется низ короба.


Финишная отметка: как посчитать один раз

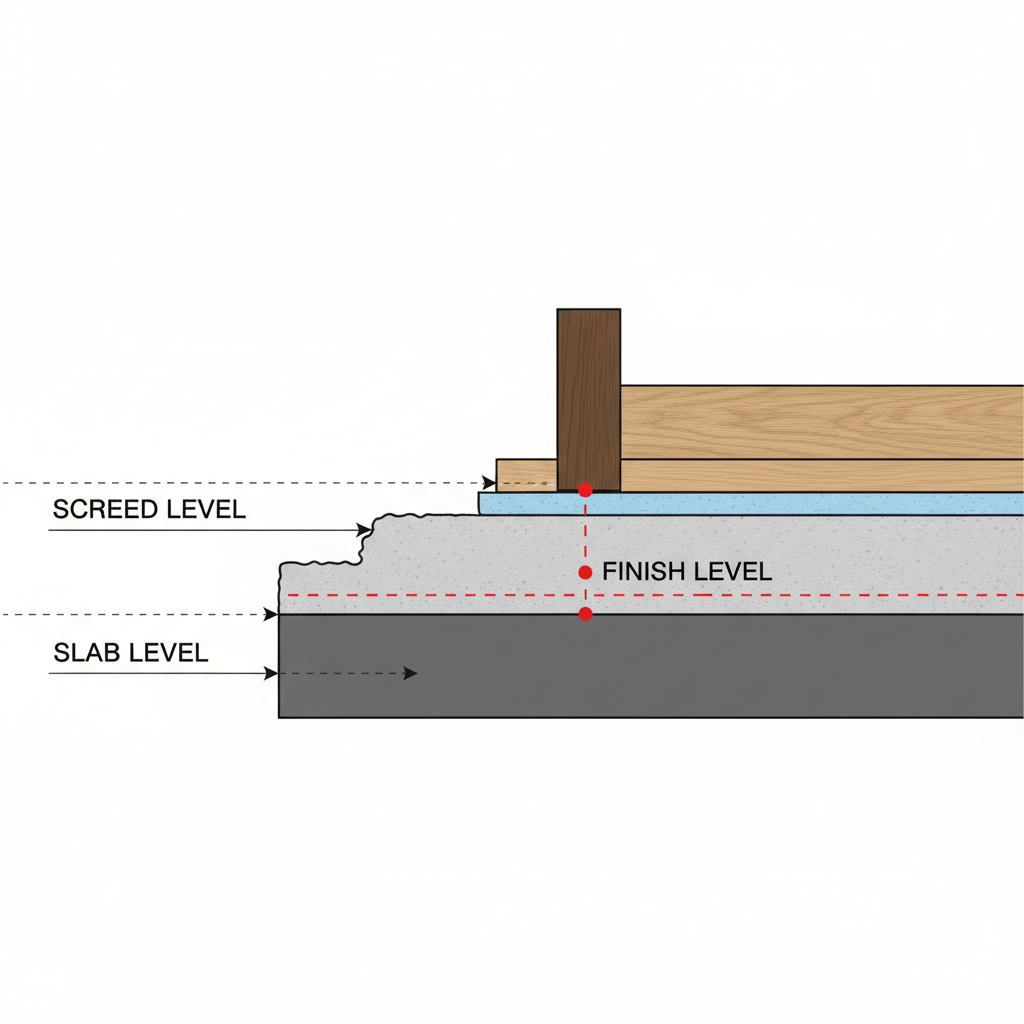

Финишная отметка — это расстояние от плиты перекрытия до верхней поверхности финишного покрытия. Берёте каждый слой, который реально ляжет на пол, и складываете: черновая стяжка, выравнивающий наливной пол, подложка, само покрытие. Для ламината это выглядит так: стяжка 50 мм + наливной пол 5 мм + подложка 3 мм + ламинат 12 мм = 70 мм от плиты. Именно под эту цифру установщик и выставляет низ дверного короба.

Вот где обычно вылезает косяк: в разных комнатах покрытие разное, а значит, и финишная отметка разная. Одна цифра для всей квартиры не работает. Перед тем как вызывать установщика, нужно посчитать пирог для каждого помещения отдельно.

Тип покрытияСлои (от основания)Толщина по черновой стяжкеТолщина по готовой стяжке
Керамическая плиткаСтяжка → клей → плитка≈ 55–90 мм≈ 11–20 мм
ЛаминатСтяжка → подложка → ламинат≈ 50–85 мм≈ 10–15 мм
Паркетная доскаСтяжка → подложка → доска≈ 55–90 мм≈ 15–18 мм
Кварцвинил (SPC/LVT)Стяжка → выравнивающий слой → кварцвинил≈ 45–81 мм≈ 5–11 мм

Когда ставить короб: место в последовательности

Правило простое: короб устанавливают после чернового пола. Черновая стяжка должна быть уже готова и выдержана — минимум 28 дней для цементной. Ставить короб на голую плиту перекрытия без стяжки — ошибка: основание после стяжки немного просядет, и выставленный уровень уйдёт. Короб можно ставить до финишного покрытия, но только после того, как финишный уровень пола точно рассчитан и перенесён в проём. На практике порядок зависит от технологии ремонта и типа покрытия.

Чтобы установщик выставил короб точно, а не «на глаз», под него подкладывают временную рейку или брусок нужной толщины. Рейка — это просто кусок материала, высота которого равна суммарной толщине всех слоёв финишного пола: подложки, плитки или ламината. Её кладут на черновой пол по всей ширине проёма — она физически задаёт финишную отметку прямо на месте. Мастер опирает низ короба на эту рейку и фиксирует положение. Никаких замеров в уме: высота видна сразу, и её можно проверить ещё до монтажа.


Перепад уровней между комнатами: как не завалить проём

Граница между ванной и коридором — типичный случай, где финишные уровни не совпадают. Плитка с клеем даёт пирог примерно на 10–15 мм выше, чем ламинат с подложкой. Это не страшно, если знать об этом заранее. Короб в таком проёме выставляют по меньшей отметке — по стороне с более низким финишным уровнем. Разницу компенсируют порогом или переходным профилем.

Ошибка, которая встречается часто: короб выставляют по высокой стороне (там, где плитка), и после укладки ламината с другой стороны полотно начинает цеплять покрытие. Переделать это без демонтажа короба уже нельзя.

Сценарий перепадаТипичная разница уровней*Решение для порога
Плитка → ламинат0–6 мм
до 15 мм при подъёме уровня стяжки под плиткой
до 6 мм — Т-образный профиль или пробковый компенсатор;
6–15 мм — разноуровневый (ступенчатый) порог
Плитка → паркетная доска2–8 ммдо 6 мм — Т-образный профиль;
6–8 мм — профиль-переходник с уклоном
Ламинат → ламинат (разная толщина)2–6 ммдо 4 мм — плоский стыковочный профиль;
4–6 мм — тонкий редуктор (reducer)
* Указанные диапазоны являются ориентировочными. Конкретные значения зависят от толщины выбранных покрытий, толщины клея или подложки и особенностей применяемой системы укладки. Перед выбором порога уточняйте фактический перепад на месте.

Что сказать установщику: три параметра

  • Финишная отметка со стороны комнаты — в миллиметрах от чернового пола в проёме; установщик выставляет короб именно по этой цифре.
  • Финишная отметка с другой стороны проёма — если покрытия разные, передайте обе цифры, чтобы установщик сразу учёл перепад.
  • Желаемый зазор под полотном — скажите, есть ли в помещении тёплый пол или высокий ворс ковра: это влияет на то, какой зазор установщик заложит по умолчанию.

Зафиксируйте договорённость: сфотографируйте рулетку на отметке и продублируйте цифры в мессенджере. Это не недоверие к мастеру — это защита от ситуации, когда результат не совпал с ожиданиями, а концов не найти. Когда данные переданы и зафиксированы, установка из зоны риска превращается в контролируемый процесс.


Итог: четыре шага, которые избавляют от переделок

Пройдите по ним до того, как установщик возьмёт уровень.

  1. Замерить черновой пол в каждом проёме — от плиты перекрытия до верхней поверхности стяжки.
  2. Посчитать финишную отметку по слоям — отдельно для каждого помещения, используя таблицу выше.
  3. Определить перепад между комнатами — и выбрать тип порога или профиля для компенсации.
  4. Передать три параметра установщику письменно — финишная отметка с каждой стороны и нужный зазор под полотном.
